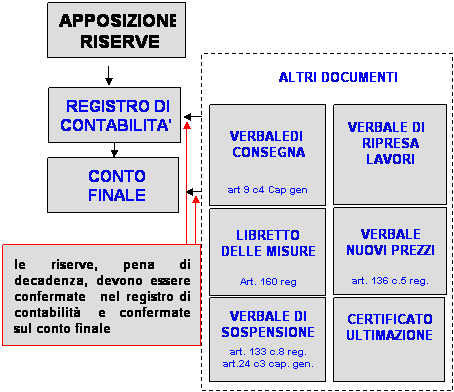

ECCEZIONI E RISERVE  DELL'APPALTATORE

PROCEDURA DI ACCORDO BONARIO Art. 31-bis

Qualora, a seguito dell'iscrizione di riserve sui documenti contabili, l'importo economico dell'opera possa variare in misura sostanziale e in ogni caso non inferiore al 10 per cento dell'importo contrattuale

Il responsabile del procedimento (RUP)

L’Amministrazione

Nel caso di adesione dell'affidatario alla determinazione dell’amministrazione,  il RUP convoca le parti per la sottoscrizione del verbale di bonario componimento.

PROCEDURA  IN VIA AMMINISTRATIVA

Nel caso in cui  l’importo della domanda è Inferiore al 10% dell’ I.C. o se non si è  fatto ricorso alla  procedura del 31 bis,  l’accettazione della richiesta è demandata all’ente a appaltante che decide attraverso i suoi organi tecnici.

Il responsabile del procedimento (RUP)

L’Amministrazione  (art.204 Reg)

Il pagamento delle somme eventualmente riconosciute deve avvenire entro 60 gg  decorrenti dall’ accettazione da parte dell'appaltatore (c.3 art 32 C.G.A.).

Se l'appaltatore non accetta, entro 60 gg, può promuovere azione ziudiziaria (c.1 art 33 C.G.A.).

I contenziosi, le riserve e gli accordi bonari

Legge artt. 26, 29, 31-bis e 32 // Reg. Gen. artt. 12, 118, 119, 120, 121, 122, 137,

138, 139, 149 e 150  // Cap .Gen. art. 31, 32, 33 e 34 // Aut. Vig. c.s. del 15-5-01 // Aut. Vig. Com.

del 21.05.2002 // Aut. Vig. Com. del 3.6.2002 // Aut. Vig. Det. n. 26-2002

LEGGE 109/94

Art. 26 (LEGGE 109/94)

 Disciplina economica dell'esecuzione dei lavori pubblici

 1. In caso di ritardo nella emissione dei certificati di pagamento o dei titoli di spesa relativi agli acconti, rispetto alle condizioni e ai termini stabiliti dal capitolato speciale , che non devono comunque superare quelli fissati dal capitolato generale, spettano all'esecutore dei lavori gli interessi, legali e moratori, questi ultimi nella misura accertata annualmente con decreto del Ministro dei lavori pubblici, di concerto con il Ministro del tesoro, del bilancio e della programmazione economica, ferma restando la sua facoltà, trascorsi i termini di cui sopra o, nel caso in cui l'ammontare delle rate di acconto, per le quali non sia stato tempestivamente emesso il certificato o il titolo di spesa, raggiunga il quarto dell'importo netto contrattuale, di agire ai sensi dell'articolo 1460 del codice civile, ovvero, previa costituzione in mora dell'Amministrazione e trascorsi sessanta giorni dalla data della costituzione stessa, di promuovere il giudizio arbitrale per la dichiarazione di risoluzione del contratto.

2. L'articolo 33 della legge 28 febbraio 1986, n. 41, è abrogato.

3. Per i lavori pubblici affidati dalle amministrazioni aggiudicatrici e dagli altri enti aggiudicatori o realizzatori non è ammesso procedere alla revisione dei prezzi e non si applica il primo comma dell'articolo 1664 del codice civile.

4. Per i lavori di cui al comma 3 si applica il prezzo chiuso, consistente nel prezzo dei lavori al netto del ribasso d'asta, aumentato di una percentuale da applicarsi, nel caso in cui la differenza tra il tasso di inflazione reale e il tasso di inflazione programmato nell'anno precedente sia superiore al 2 per cento, all'importo dei lavori ancora da eseguire per ogni anno intero previsto per l'ultimazione dei lavori stessi. Tale percentuale è fissata, con decreto del Ministro dei lavori pubblici da emanare entro il 30 giugno di ogni anno, nella misura eccedente la predetta percentuale del 2 per cento. In sede di prima applicazione della presente legge, il decreto è emanato entro quindici giorni dalla data di entrata in vigore della legge stessa.

5. Le disposizioni di cui alla legge 21 febbraio 1991, n. 52, sono estese ai crediti verso le pubbliche amministrazioni derivanti da contratti di appalto di lavori pubblici, di concessione di lavori pubblici e da contratti di progettazione nell'ambito della realizzazione di lavori pubblici.

6. I progettisti e gli esecutori di lavori pubblici sono soggetti a penali per il ritardato adempimento dei loro obblighi contrattuali. L'entità delle penali e le modalità di versamento sono disciplinate dal regolamento.

Art. 28  (LEGGE 109/94)

Collaudi (40) (139) (149)

 1. Per tutti i lavori oggetto della presente legge è redatto un certificato di collaudo secondo le modalità previste dal regolamento. Il certificato di collaudo ha carattere provvisorio e assume carattere definitivo decorsi due anni dall'emissione del medesimo. Decorso tale termine, il collaudo si intende tacitamente approvato ancorché l'atto formale di approvazione non sia intervenuto entro due mesi dalla scadenza del medesimo termine. Nel caso di lavori di importo sino a 200.000 euro il certificato di collaudo è sostituito da quello di regolare esecuzione; per i lavori di importo superiore, ma non eccedenti i 500.000 euro, è in facoltà del soggetto appaltante sostituire il certificato di collaudo con quello di regolare esecuzione. Il certificato di regolare esecuzione è comunque emesso non oltre tre mesi dalla data di ultimazione dei lavori. (122) (139)

2. E' obbligatorio il collaudo in corso d'opera nei seguenti casi:

a) in caso di opere di particolare complessità;

b) in caso di affidamento dei lavori in concessione;

c) in altri casi individuati nel regolamento di cui al decreto del Presidente della Repubblica 21 dicembre 1999, n. 554.

3. Nei casi di affidamento dei lavori in concessione, il responsabile del procedimento esercita anche le funzioni di vigilanza in tutte le fasi di realizzazione dei lavori, verificando il rispetto della convenzione.

4. La nomina del collaudatore tecnico-amministrativo è di competenza del Presidente della Regione o dell'Assessore regionale competente per le opere direttamente finanziate ad altri enti o di propria competenza, ferma restando l'imputazione della spesa per il collaudo alla quota per spese tecniche previste in progetto ai sensi della presente legge. L'Amministrazione regionale interessata deve ricevere lo stato finale e gli atti necessari entro la metà del tempo indicato nel capitolato speciale d'appalto per l'esecuzione del collaudo; nei casi previsti dal comma 2 del presente articolo, l'amministrazione regionale interessata, non oltre novanta giorni dal ricevimento della comunicazione di stipulazione del contratto, procede alla nomina. Decorso infruttuosamente tale termine la nomina è effettuata dalle amministrazioni aggiudicatrici. Gli incarichi di collaudo statico sono conferiti dall'amministrazione aggiudicatrice. La nomina del collaudatore tecnico-amministrativo, nel caso di opere non finanziate dalla Regione, è di competenza dell'ente che finanzia l'opera medesima. (78)

5. Gli incarichi di collaudo tecnico-amministrativo sono affidati a tecnici liberi professionisti con specifica competenza, purché iscritti da almeno dieci anni negli albi degli ordini professionali per opere di importo superiore ad un milione di euro. Per opere di importo pari o inferiore a un milione di euro la suddetta anzianità è ridotta a cinque anni. Per queste ultime gli incarichi di collaudo tecnico amministrativo possono essere affidati anche a tecnici pubblici funzionari, con anzianità di servizio non inferiore a 5 anni e muniti di idonea professionalità. Il corrispettivo dei predetti incarichi di collaudo grava sulla somma di cui al comma 1 dell'articolo 18 ed è determinato secondo quanto ivi previsto. (123)

6. Se il collaudo è affidato a commissioni, queste possono comprendere pubblici funzionari e/o dirigenti, in servizio con almeno dieci anni di anzianità nella rispettiva qualifica presso la pubblica amministrazione, fatto salvo il disposto dell'articolo 13 della legge regionale 15 maggio 2000, n. 10.

7. Ai fini dell'affidamento degli incarichi di cui ai commi 5 e 6 l'anzianità di servizio presso la pubblica amministrazione e quella eventuale di iscrizione agli albi degli ordini professionali con la medesima competenza sono cumulabili, sempreché non siano contestuali.

8. L'anzianità è rilevata dagli elenchi degli ordini professionali provinciali o dalle tabelle delle amministrazioni.

9. Gli incarichi di collaudo non possono essere affidati a magistrati ordinari, amministrativi e contabili, a tecnici appaltatori di opere pubbliche o interessati negli appalti stessi; non possono altresì essere affidati a legali rappresentanti, amministratori, soci, sindaci o dipendenti o consulenti stabili di imprese individuali, di cooperative o società aventi per oggetto l'appalto affidato. Tali requisiti devono risultare da apposita dichiarazione degli interessati, presentata contestualmente all'accettazione dell'incarico e con firma autenticata a norma di legge.

10. Le amministrazioni aggiudicatrici, nell'affidamento di incarichi di collaudo a propri funzionari e/o dirigenti ai sensi del comma 4, tenuto conto della capacità e delle esperienze professionali, devono osservare il principio della rotazione degli incarichi stessi, nonché quello della loro equa ripartizione anche in relazione all'entità finanziaria dell'opera.

11. Non possono essere conferiti incarichi di collaudatore, di collaudatore statico o di componente di commissione di collaudo, in corso d'opera o finale, di componente di commissione giudicatrice di appalto-concorso, di componente di commissione giudicatrice di concorso di progettazione, di componente di commissione giudicatrice di concessione di costruzione e gestione, nonché di componente di commissione di appalto per forniture di beni o servizi, a chi nei due anni precedenti la data del conferimento abbia ricevuto uno o più di detti incarichi, per uno o più contratti di appalto di lavori pubblici i cui importi iniziali, cumulati, eccedano i 35 milioni di euro, esclusa IVA.

12. Non può inoltre conferirsi incarico di collaudatore, di collaudatore statico, di componente di commissione di collaudo, a chi abbia in corso altro di tali incarichi relativamente ad appalto di lavori pubblici affidato alla stessa impresa con cui intercorre il contratto oggetto del nuovo incarico. Il divieto vige anche nel caso in cui il precedente rapporto concerna una delle imprese riunite titolari del nuovo contratto o un raggruppamento di imprese che comprenda l'appaltatore o una delle imprese riunite cui è affidata la realizzazione dell'opera.

13. Le amministrazioni e gli enti non possono conferire consecutivamente allo stesso soggetto incarichi di collaudo di opere eseguite dalla medesima impresa.

14. I limiti e i divieti di cui ai commi 11 e 12 operano anche quando si intende conferire l'incarico di componente di commissione di collaudo a funzionari e/o dirigenti dell'ente appaltante.

15. Nell'applicazione delle disposizioni di cui al comma 1 non si tiene conto degli incarichi non retribuiti perché svolti nell'adempimento dei compiti di istituto.

16. I componenti di uffici od organi competenti ad esprimere pareri tecnici o a dare autorizzazioni su opere sulle quali è chiamato a pronunziarsi l'ufficio o l'organo di cui fanno parte, non possono ricevere incarichi retribuiti di studio, di progettista, direttore dei lavori o collaudatore anche statico relativamente a tali opere.

17. L'assenza degli impedimenti di cui al presente articolo deve risultare da apposita dichiarazione resa dagli interessati contestualmente all'accettazione dell'incarico.

18. I componenti di organi consultivi della Regione o degli enti locali, che abbiano reso dichiarazioni non veritiere in ordine alle situazioni di incompatibilità di cui al presente articolo, decadono automaticamente dall'incarico. La revoca è dichiarata dall'autorità competente alla nomina.

19. Per le opere di importo superiore a 2.500 migliaia di euro, esclusa I.V.A., si procede alla nomina di commissioni di collaudo, composte da due componenti. Per le opere di importo superiore a 5.000 migliaia di euro, esclusa I.V.A., il numero dei componenti le commissioni di collaudo è elevato a tre; in tal caso almeno due dei componenti devono essere in possesso di professionalità tecnica.

20. Gli incarichi di collaudo tecnico-amministrativo conferiti a commissioni di più professionisti, ai fini dell'applicazione delle tariffe professionali, si intendono affidati a componenti non riuniti in collegio, ad eccezione di quelli riguardanti lavori caratterizzati dalle presenze di più categorie specialistiche, nel quale caso deve essere specificata, nel disciplinare d'incarico, l'attribuzione ai singoli tecnici della categoria per la quale sono chiamati ad effettuare le attività di collaudo.

21. Le commissioni di collaudo possono essere integrate da un componente diplomato, nominato fra i dipendenti dell'ente cui spetta la nomina del collaudatore, appartenente alla categoria non inferiore a quella di istruttore, con compiti di segreteria.

22. Al medesimo spetta un compenso pari ad un terzo dell'onorario del singolo collaudatore, oltre al rimborso delle spese documentate. Lo stesso criterio di rimborso delle sole spese documentate è applicato a tutti gli altri componenti della commissione di collaudo.

23. Resta salva la facoltà di conferire incarichi di collaudo a tecnici diplomati nei limiti delle specifiche competenze ed, in tal caso, agli stessi è corrisposto un onorario determinato secondo le tariffe di appartenenza.

24. Gli incarichi di collaudatore, anche statico, o di componente di commissione di collaudo non possono essere conferiti, a pena di nullità, prima dell'affidamento dei lavori.

25. Le norme del presente articolo si applicano per gli incarichi affidati dopo l'entrata in vigore della presente legge.

(vedi UFFICIO LEGISLATIVO E LEGALE REG. SIC., 302/2003)

Art. 31-bis (LEGGE 109/94)

Norme acceleratorie in materia di contenzioso

 1. Per i lavori pubblici affidati dai soggetti di cui all'articolo 2, comma 2, lettere a) e b), in materia di appalti e di concessioni, qualora, a seguito dell'iscrizione di riserve sui documenti contabili, l'importo economico dell'opera possa variare in misura sostanziale e in ogni caso non inferiore al 10 per cento dell'importo contrattuale, il responsabile del procedimento acquisisce immediatamente la relazione riservata del direttore dei lavori e, ove costituito, dell'organo di collaudo e, sentito l'affidatario, formula all'amministrazione, entro novanta giorni dalla apposizione dell'ultima delle riserve di cui sopra, proposta motivata di accordo bonario. L'amministrazione, entro sessanta giorni dalla proposta di cui sopra, delibera in merito con provvedimento motivato. Il verbale di accordo bonario è sottoscritto dall'affidatario.

2. I ricorsi relativi ad esclusione da procedure di affidamenti di lavori pubblici, per la quale sia stata pronunciata ordinanza di sospensione ai sensi dell'articolo 21, ultimo comma, della legge 6 dicembre 1971, n. 1034, devono essere discussi nel merito entro novanta giorni dalla data dell'ordinanza di sospensione.

3. Nei giudizi amministrativi aventi ad oggetto controversie in materia di lavori pubblici in relazione ai quali sia stata presentata domanda di provvedimento d'urgenza, i controinteressati e l'amministrazione resistente possono chiedere che la questione venga decisa nel merito. A tal fine il presidente fissa l'udienza per la discussione della causa che deve avere luogo entro novanta giorni dal deposito dell'istanza. Qualora l'istanza sia proposta all'udienza già fissata per la discussione del provvedimento d'urgenza, il presidente del collegio fissa per la decisione nel merito una nuova udienza che deve aver luogo entro sessanta giorni e autorizza le parti al deposito di memorie e documenti fino a quindici giorni prima dell'udienza stessa.

4. Ai fini della tutela giurisdizionale le concessioni in materia di lavori pubblici sono equiparate agli appalti.

5. Le disposizioni del presente articolo si applicano anche alle controversie relative ai lavori appaltati o concessi anteriormente alla data di entrata in vigore della presente legge.

(vedi T.A.R. SICILIA - CATANIA, SEZ. I, 661/2003)

Art. 32 (LEGGE 109/94)

 Definizione delle controversie (58)

 1. Tutte le controversie derivanti dall'esecuzione del contratto, comprese quelle conseguenti al mancato raggiungimento dell'accordo bonario previsto dal comma 1 dell'articolo 31-bis, possono essere deferite ad arbitri.

2. Per i soggetti di cui alla lettera a) del comma 2 dell'articolo 2 della presente legge (49), qualora sussista la competenza arbitrale, il giudizio è demandato ad un collegio arbitrale costituito presso la camera arbitrale per i lavori pubblici, istituita presso l'Autorità di cui all'articolo 4 della presente legge. Con decreto del Ministro dei lavori pubblici, di concerto con il Ministro di grazia e giustizia, da emanare entro tre mesi dalla data di entrata in vigore del regolamento, sono fissate le norme di procedura del giudizio arbitrale nel rispetto dei princìpi del codice di procedura civile, e sono fissate le tariffe per la determinazione del corrispettivo dovuto dalle parti per la decisione della controversia.

3. Il regolamento definisce altresì, ai sensi e con gli effetti di cui all'articolo 3 della presente legge, la composizione e le modalità di funzionamento della camera arbitrale per i lavori pubblici; disciplina i criteri cui la camera arbitrale dovrà attenersi nel fissare i requisiti soggettivi e di professionalità per assumere l'incarico di arbitro, nonché la durata dell'incarico stesso, secondo princìpi di trasparenza, imparzialità e correttezza.

4. Dalla data di entrata in vigore del regolamento cessano di avere efficacia gli articoli 42, 43, 44, 45, 46, 47, 48, 49, 50 e 51 del capitolato generale d'appalto approvato con il decreto del Presidente della Repubblica 16 luglio 1962, n. 1063. Dalla medesima data il richiamo ai collegi arbitrali da costituire ai sensi della normativa abrogata, contenuto nelle clausole dei contratti di appalto già stipulati, deve intendersi riferito ai collegi da nominare con la procedura camerale secondo le modalità previste dai commi precedenti ed i relativi giudizi si svolgono secondo la disciplina da essi fissata. Sono fatte salve le disposizioni che prevedono la costituzione di collegi arbitrali in difformità alla normativa abrogata, contenute nelle clausole di contratti o capitolati d'appalto già stipulati alla data di entrata in vigore del regolamento, a condizione che i collegi arbitrali medesimi non risultino già costituiti alla data di entrata in vigore della presente disposizione (50).

4 bis. Sono abrogate tutte le disposizioni che, in contrasto con i precedenti commi, prevedono limitazioni ai mezzi di risoluzione delle controversie nella materia dei lavori pubblici come definita all'articolo 2 (51).

(vedi T.A.R. SICILIA - PALERMO, SEZ. II, 1050/2003)

REGOLAMENTO DPR 554/99

Art. 12  (DPR 554/99)

Fondo per accordi bonari

 1. E' obbligatoriamente inserito nel bilancio, ove consentito dalla vigente legislazione, un fondo pari ad almeno il tre per cento delle spese previste per l'attuazione degli interventi compresi nel programma, destinato alla eventuale copertura di oneri derivanti dall'applicazione dell'articolo 31 bis della Legge, nonché ad eventuali incentivi per l'accelerazione dei lavori.

2. Per i lavori finanziati con assunzione di prestiti o con risorse, aventi destinazione vincolata per legge, la percentuale predetta può essere direttamente accantonata sui relativi stanziamenti.

3. I ribassi d'asta e le economie comunque realizzate nella esecuzione del programma possono essere destinate, su proposta del responsabile del procedimento, ad integrare il fondo di cui al comma 1. (4)

4. Le somme restano iscritte nel fondo fino alla ultimazione degli interventi previsti dal programma.

5. Non possono essere in ogni caso riportati a residui importi superiori al dieci per cento dei residui passivi relativi al programma di riferimento. Le amministrazioni aggiudicatrici possono comunque ridurre ulteriormente gli stanziamenti predetti.

6. Le somme del fondo non utilizzate sono portate in economia e concorrono a determinare il risultato contabile dell'esercizio in cui gli interventi si sono conclusi.

Art. 118 (DPR 554/99)

 Risoluzione dei contratti per reati accertati

 1. Qualora nei confronti dell'appaltatore sia intervenuta l'emanazione di un provvedimento definitivo che dispone l'applicazione di una o più misure di prevenzione di cui all'articolo 3, della legge 27 dicembre 1956, n. 1423, ovvero sia intervenuta sentenza di condanna passata in giudicato per frodi nei riguardi della stazione appaltante, di subappaltatori, di fornitori, di lavoratori o di altri soggetti comunque interessati ai lavori, nonché per violazione degli obblighi attinenti alla sicurezza sul lavoro, il responsabile del procedimento valuta, in relazione allo stato dei lavori e alle eventuali conseguenze nei riguardi delle finalità dell'intervento, l'opportunità di procedere alla risoluzione del contratto. Nel caso di risoluzione, l'appaltatore ha diritto soltanto al pagamento dei lavori regolarmente eseguiti, decurtato degli oneri aggiuntivi derivanti dallo scioglimento del contratto.

Art. 119 (DPR 554/99)

 Risoluzione del contratto per grave inadempimento, grave irregolarità e grave ritardo

1. Quando il direttore dei lavori accerta che comportamenti dell'appaltatore concretano grave inadempimento alle obbligazioni di contratto tale da compromettere la buona riuscita dei lavori, invia al responsabile del procedimento una relazione particolareggiata, corredata dei documenti necessari, indicando la stima dei lavori eseguiti regolarmente e che devono essere accreditati all'appaltatore.

2. Su indicazione del responsabile del procedimento il direttore dei lavori formula la contestazione degli addebiti all'appaltatore, assegnando un termine non inferiore a quindici giorni per la presentazione delle proprie controdeduzioni al responsabile del procedimento.

3. Acquisite e valutate negativamente le predette controdeduzioni, ovvero scaduto il termine senza che l'appaltatore abbia risposto, la stazione appaltante su proposta del responsabile del procedimento dispone la risoluzione del contratto.

4. Qualora, al di fuori dei precedenti casi, l'esecuzione dei lavori ritardi per negligenza dell'appaltatore rispetto alle previsioni del programma, il direttore dei lavori gli assegna un termine, che, salvo i casi d'urgenza, non può essere inferiore a dieci giorni, per compiere i lavori in ritardo, e dà inoltre le prescrizioni ritenute necessarie. Il termine decorre dal giorno di ricevimento della comunicazione.

5. Scaduto il termine assegnato, il direttore dei lavori verifica, in contraddittorio con l'appaltatore, o, in sua mancanza, con la assistenza di due testimoni, gli effetti dell'intimazione impartita, e ne compila processo verbale da trasmettere al responsabile del procedimento.

6. Sulla base del processo verbale, qualora l'inadempimento permanga, la stazione appaltante, su proposta del responsabile del procedimento, delibera la risoluzione del contratto.

(vedi T.A.R. SICILIA - CATANIA, SEZ. I, 1650/2002)

Art. 120  (DPR 554/99)

Inadempimento di contratti per cottimo

1. Per i contratti relativi a cottimo, in caso di inadempimento dell'appaltatore la risoluzione è dichiarata per iscritto dal responsabile del procedimento, previa ingiunzione del direttore dei lavori, salvi i diritti e le facoltà riservate dal contratto alla stazione appaltante.

Art. 121 (DPR 554/99)

Provvedimenti in seguito alla risoluzione dei contratti

 1. Il responsabile del procedimento, nel comunicare all'appaltatore la determinazione di risoluzione del contratto, dispone, con preavviso di venti giorni, la redazione dello stato di consistenza dei lavori già eseguiti e l'inventario di materiali, macchine e mezzi d'opera che devono essere presi in consegna dal direttore dei lavori.

2. In sede di liquidazione finale dei lavori dell'appalto risolto è determinato l'onere da porre a carico dell'appaltatore inadempiente in relazione alla maggiore spesa sostenuta per affidare ad altra impresa i lavori, ove la stazione appaltante non si sia avvalsa della facoltà prevista dall'articolo 10, comma 1 ter, della Legge.

(vedi T.A.R. SICILIA - CATANIA, SEZ. I, 1650/2002)

Art. 122 (DPR 554/99)

 Recesso dal contratto e valutazione del decimo

 1. La stazione appaltante ha il diritto di recedere in qualunque tempo dal contratto previo il pagamento dei lavori eseguiti e del valore dei materiali utili esistenti in cantiere, oltre al decimo dell'importo delle opere non eseguite.

2. Il decimo dell'importo delle opere non eseguite è calcolato sulla differenza tra l'importo dei quattro quinti del prezzo posto a base di gara, depurato del ribasso d'asta, e l'ammontare netto dei lavori eseguiti.

3. L'esercizio del diritto di recesso è preceduto da formale comunicazione all'appaltatore da darsi con un preavviso non inferiore a venti giorni, decorsi i quali la stazione appaltante prende in consegna i lavori ed effettua il collaudo definitivo.

4. I materiali il cui valore è riconosciuto dalla stazione appaltante a norma del comma 1 sono soltanto quelli già accettati dal direttore dei lavori prima della comunicazione dello scioglimento del contratto.

5. La stazione appaltante può trattenere le opere provvisionali e gli impianti che non siano in tutto o in parte asportabili ove li ritenga ancora utilizzabili. In tal caso essa corrisponde all'appaltatore, per il valore delle opere e degli impianti non ammortizzato nel corso dei lavori eseguiti, un compenso da determinare nella minor somma fra il costo di costruzione e il valore delle opere e degli impianti al momento dello scioglimento del contratto.

6. L'appaltatore deve rimuovere dai magazzini e dai cantieri i materiali non accettati dal direttore dei lavori e deve mettere i predetti magazzini e cantieri a disposizione della stazione appaltante nel termine stabilito; in caso contrario lo sgombero è effettuato d'ufficio ed a sue spese.

Art. 131 (DPR 554/99)

Differenze riscontrate all'atto della consegna

 1. Il direttore dei lavori è responsabile della corrispondenza del verbale di consegna dei lavori all'effettivo stato dei luoghi.

2. Se sono riscontrate differenze fra le condizioni locali ed il progetto esecutivo, non si procede alla consegna, e il direttore dei lavori ne riferisce immediatamente al responsabile del procedimento, indicando le cause e l'importanza delle differenze riscontrate rispetto agli accertamenti effettuati in sede di redazione del progetto esecutivo e delle successive verifiche, e proponendo i provvedimenti da adottare.

3. Qualora l'appaltatore intenda far valere pretese derivanti dalla riscontrata difformità dello stato dei luoghi rispetto a quello previsto in progetto, deve formulare riserva sul verbale di consegna con le modalità e con gli effetti di cui all'articolo 165.

Art. 133 (DPR 554/99)

 Sospensione e ripresa dei lavori

1. Qualora circostanze speciali impediscano in via temporanea che i lavori procedano utilmente a regola d'arte, il direttore dei lavori ne ordina la sospensione, indicando le ragioni e l'imputabilità anche con riferimento alle risultanze del verbale di consegna.

2. Fuori dei casi previsti dal comma 1 il responsabile del procedimento può, per ragioni di pubblico interesse o necessità, ordinare la sospensione dei lavori nei limiti e con gli effetti previsti dal capitolato generale.

3. Il direttore dei lavori, con l'intervento dell'appaltatore o di un suo legale rappresentante, compila il verbale di sospensione indicando le ragioni che hanno determinato l'interruzione dei lavori. Il verbale deve essere inoltrato al responsabile del procedimento entro cinque giorni dalla data della sua redazione.

4. Nel verbale di sospensione è inoltre indicato lo stato di avanzamento dei lavori, le opere la cui esecuzione rimane interrotta e le cautele adottate affinché alla ripresa le stesse possano essere continuate ed ultimate senza eccessivi oneri, la consistenza della forza lavoro e dei mezzi d'opera esistenti in cantiere al momento della sospensione.

5. Nel corso della sospensione, il direttore dei lavori dispone visite al cantiere ad intervalli di tempo non superiori a novanta giorni, accertando le condizioni delle opere e la consistenza della mano d'opera e dei macchinari eventualmente presenti e dando, ove occorra, le necessarie disposizioni al fine di contenere macchinari e mano d'opera nella misura strettamente necessaria per evitare danni alle opere già eseguite e facilitare la ripresa dei lavori.

6. I verbali di ripresa dei lavori, da redigere a cura del direttore dei lavori, non appena venute a cessare le cause della sospensione, sono firmati dall'appaltatore ed inviati al responsabile del procedimento nei modi e nei termini sopraddetti. Nel verbale di ripresa il direttore dei lavori indica il nuovo termine contrattuale.

7. Ove successivamente alla consegna dei lavori insorgano, per cause imprevedibili o di forza maggiore, circostanze che impediscano parzialmente il regolare svolgimento dei lavori, l'appaltatore è tenuto a proseguire le parti di lavoro eseguibili, mentre si provvede alla sospensione parziale dei lavori non eseguibili in conseguenza di detti impedimenti, dandone atto in apposito verbale.

8. Le contestazioni dell'appaltatore in merito alle sospensioni dei lavori devono essere iscritte a pena di decadenza nei verbali di sospensione e di ripresa dei lavori; qualora l'appaltatore non intervenga alla firma dei verbali o si rifiuti di sottoscriverli, si procede a norma dell'articolo 165.

9. Quando la sospensione supera il quarto del tempo contrattuale il responsabile del procedimento dà avviso all'Autorità.

Art. 136  (DPR 554/99)

Determinazione ed approvazione dei nuovi prezzi

non contemplati nel contratto

 1. Quando sia necessario eseguire una specie di lavorazione non prevista dal contratto o adoperare materiali di specie diversa o proveniente da luoghi diversi da quelli previsti dal medesimo, i nuovi prezzi delle lavorazioni o materiali si valutano:

a) desumendoli dal prezziario di cui all'articolo 34, comma 1; (8)

b) ragguagliandoli a quelli di lavorazioni consimili compresi nel contratto;

c) quando sia impossibile l'assimilazione, ricavandoli totalmente o parzialmente da nuove regolari analisi.

2. Le nuove analisi vanno effettuate con riferimento ai prezzi elementari di mano d'opera, materiali, noli e trasporti alla data di formulazione dell'offerta.

3. I nuovi prezzi sono determinati in contraddittorio tra il direttore dei lavori e l'appaltatore, ed approvati dal responsabile del procedimento. Ove comportino maggiori spese rispetto alle somme previste nel quadro economico, essi sono approvati dalla stazione appaltante su proposta del responsabile del procedimento prima di essere ammessi nella contabilità dei lavori.

4. Tutti i nuovi prezzi sono soggetti al ribasso d'asta e ad essi si applica il disposto di cui all'articolo 26, comma 4, della Legge.

5. Se l'appaltatore non accetta i nuovi prezzi così determinati e approvati, la stazione appaltante può ingiungergli l'esecuzione delle lavorazioni o la somministrazione dei materiali sulla base di detti prezzi, comunque ammessi nella contabilità; ove l'appaltatore non iscriva riserva negli atti contabili nei modi previsti dal presente regolamento, i prezzi s'intendono definitivamente accettati.

Art. 137   (DPR 554/99)

Contestazioni tra la stazione appaltante e l'appaltatore

1. Il direttore dei lavori o l'appaltatore comunicano al responsabile del procedimento le contestazioni insorte circa aspetti tecnici che possono influire sull'esecuzione dei lavori; il responsabile del procedimento convoca le parti entro quindici giorni dalla comunicazione e promuove in contraddittorio fra loro l'esame della questione al fine di risolvere la controversia. La decisione del responsabile del procedimento è comunicata all'appaltatore, il quale ha l'obbligo di uniformarvisi, salvo il diritto di iscrivere riserva nel registro di contabilità in occasione della sottoscrizione.

2. Se le contestazioni riguardano fatti, il direttore dei lavori redige in contraddittorio con l'imprenditore un processo verbale delle circostanze contestate o, mancando questi, in presenza di due testimoni. In quest'ultimo caso copia del verbale è comunicata all'appaltatore per le sue osservazioni, da presentarsi al direttore dei lavori nel termine di otto giorni dalla data del ricevimento. In mancanza di osservazioni nel termine, le risultanze del verbale si intendono definitivamente accettate.

3. L'appaltatore, il suo rappresentante, oppure i testimoni firmano il processo verbale, che è inviato al responsabile del procedimento con le eventuali osservazioni dell'appaltatore.

4. Contestazioni e relativi ordini di servizio sono annotati nel giornale dei lavori.

Art. 138  (DPR 554/99)

Sinistri alle persone e danni alle proprietà

1. Qualora nella esecuzione dei lavori avvengono sinistri alle persone, o danni alle proprietà, il direttore dei lavori compila apposita relazione da trasmettere senza indugio al responsabile del procedimento indicando il fatto e le presumibili cause ed adotta gli opportuni provvedimenti finalizzati a ridurre per la stazione appaltante le conseguenze dannose.

Art. 139 (DPR 554/99)

 Danni

 1. Nel caso di danni causati da forza maggiore l'appaltatore ne fa denuncia al direttore dei lavori nei termini stabiliti dai capitolati speciali o, in difetto, entro tre giorni da quello dell'evento, a pena di decadenza dal diritto al risarcimento.

2. Appena ricevuta la denuncia, il direttore dei lavori procede, redigendone processo verbale, all'accertamento:

a) dello stato delle cose dopo il danno, rapportandole allo stato precedente;

b) delle cause dei danni, precisando l'eventuale causa di forza maggiore;

c) della eventuale negligenza, indicandone il responsabile;

d) dell'osservanza o meno delle regole dell'arte e delle prescrizioni del direttore dei lavori;

e) dell'eventuale omissione delle cautele necessarie a prevenire i danni.

Art. 149    (DPR 554/99)

Accordo bonario

1. Qualora nel corso dei lavori l'appaltatore abbia iscritto negli atti contabili riserve il cui importo complessivo superi i limiti indicati dall'articolo 31 bis della Legge, il Direttore dei Lavori ne dà immediata comunicazione al responsabile del procedimento, trasmettendo nel più breve tempo possibile la propria relazione riservata in merito.

2. Il responsabile del procedimento, valutata l'ammissibilità e la non manifesta infondatezza delle riserve ai fini dell'effettivo raggiungimento del limite di valore, nel termine dei novanta giorni dalla apposizione dell'ultima delle riserve acquisisce la relazione riservata del direttore dei lavori e, ove costituito, dell'organo di collaudo, sente l'appaltatore sulle condizioni ed i termini di un'eventuale accordo, e formula alla stazione appaltante una proposta di soluzione bonaria.

3. Nei successivi sessanta giorni la stazione appaltante, nelle forme previste dal proprio ordinamento, assume le dovute determinazioni in merito alla proposta e ne dà sollecita comunicazione al responsabile del procedimento e all'appaltatore. Nello stesso termine la stazione appaltante acquisisce gli eventuali ulteriori pareri ritenuti necessari.

4. Qualora l'appaltatore aderisca alla soluzione bonaria prospettata dalla stazione appaltante nella comunicazione, il responsabile del procedimento convoca le parti per la sottoscrizione del verbale di accordo bonario. La sottoscrizione determina la definizione di ogni contestazione sino a quel momento insorta.

5. Sulla somma riconosciuta in sede di accordo bonario sono dovuti gli interessi al tasso legale a decorrere dal sessantesimo giorno successivo alla sottoscrizione dell'accordo.

6. Le dichiarazioni e gli atti del procedimento non sono vincolanti per le parti in caso di mancata sottoscrizione dell'accordo.

7. La procedura di accordo bonario ha luogo tutte le volte che le riserve iscritte dall'appaltatore, ulteriori e diverse rispetto a quelle già precedentemente esaminate, raggiungono nuovamente l'importo fissato dalla Legge.

Art. 150      (DPR 554/99)

Definizione delle controversie (2)

 1. Nel caso in cui gli atti contrattuali o apposito compromesso prevedono che le eventuali controversie insorte tra la stazione appaltante e l'appaltatore siano decise da arbitri, il giudizio è demandato ad un collegio istituito presso la Camera Arbitrale per i lavori pubblici, ai sensi dell'articolo 32 della Legge. L'arbitrato ha natura rituale.

2. Ciascuna delle parti, nella domanda di arbitrato o nell'atto di resistenza alla domanda, nomina l'arbitro di propria competenza tra professionisti di particolare esperienza nella materia dei lavori pubblici; se la parte nei cui confronti è diretta la domanda di arbitrato omette di provvedervi, alla nomina procede il Presidente del Tribunale ai sensi dell'articolo 810, comma 2, del codice di procedura civile.

3. Ad iniziativa della parte più diligente, gli atti di nomina dei due arbitri sono trasmessi alla Camera Arbitrale per i lavori pubblici affinché essa provveda alla nomina del terzo arbitro, con funzioni di presidente del collegio, scelto nell'ambito dell'albo camerale sulla base di criteri oggettivi e predeterminati.

4. Le parti possono determinare la sede del collegio arbitrale in uno dei luoghi in cui sono situate le sezioni regionali dell'Osservatorio dei lavori pubblici. Se non vi è alcuna indicazione della sede del collegio arbitrale, ovvero se non vi è accordo fra le parti, questa deve intendersi stabilita presso la sede della Camera Arbitrale per i lavori pubblici.

5. Contestualmente alla nomina del terzo arbitro, la Camera Arbitrale comunica alle parti la misura e le modalità del deposito da effettuarsi in acconto del corrispettivo arbitrale. Esauriti gli adempimenti necessari alla costituzione del collegio, il giudizio si svolge secondo le norme fissate dal decreto interministeriale di cui all'articolo 32, secondo comma, della Legge.

6. Il corrispettivo a saldo per la decisione della controversia è versato alla Camera Arbitrale dalle parti, nella misura liquidata secondo i parametri della tariffa di cui al suddetto decreto interministeriale e nel termine di trenta giorni dalla comunicazione del lodo.

Art. 151   (DPR 554/99)

Camera Arbitrale per i lavori pubblici

1. La Camera Arbitrale per i lavori pubblici cura la formazione e la tenuta dell'albo degli arbitri, redige il codice deontologico degli arbitri camerali, e provvede agli adempimenti necessari alla costituzione ed al funzionamento del collegio arbitrale disciplinato dall'articolo 150. (Seguiva un periodo non ammesso al “Visto” della Corte dei conti).

2. Sono organi della Camera Arbitrale il Presidente ed il Consiglio Arbitrale.

3. Il Consiglio Arbitrale, composto da cinque membri, è nominato dall'Autorità per la vigilanza sui lavori pubblici fra soggetti dotati di particolare competenza nella materia, al fine di garantire l'indipendenza e l'autonomia dell'istituto; al suo interno l'Autorità sceglie il Presidente. L'incarico ha durata quinquennale ed è retribuito nella misura determinata dal provvedimento di nomina nei limiti delle risorse attribuite all'Autorità stessa. Il Presidente e i Consiglieri sono soggetti alle incompatibilità e ai divieti previsti dal successivo comma 8.

4. Per l'espletamento delle sue funzioni la Camera Arbitrale si avvale di una struttura di segreteria con personale fornito dall'Autorità.

5. Possono essere ammessi all'albo degli arbitri della Camera Arbitrale soggetti appartenenti alle seguenti categorie:

a) magistrati amministrativi, magistrati contabili ed avvocati dello Stato in servizio, nel numero fissato dal Consiglio della Camera Arbitrale, designati dagli organi competenti secondo i rispettivi ordinamenti, nonché avvocati dello Stato e magistrati a riposo;

b) avvocati iscritti agli albi ordinari e speciali abilitati al patrocinio avanti alle magistrature superiori e in possesso dei requisiti per la nomina a consigliere di cassazione;

c) tecnici in possesso del diploma di laurea in ingegneria o architettura, abilitati all'esercizio della professione da almeno dieci anni ed iscritti ai relativi albi;

d) professori universitari di ruolo nelle materie giuridiche e tecniche con particolare competenza nella materia dei lavori pubblici.

6. La Camera Arbitrale cura altresì la tenuta dell'elenco dei periti al fine della nomina dei consulenti tecnici nei giudizi arbitrali; sono ammessi all'elenco i soggetti in possesso dei requisiti professionali previsti dal comma 5, lettera c), nonché dottori commercialisti in possesso dei medesimi requisiti professionali.

7. I soggetti di cui al comma 5, lettere b), c), e d), nonché al comma 6 del presente articolo, in possesso dei requisiti di onorabilità fissati in via generale dal Consiglio Arbitrale, sono rispettivamente inseriti nell'albo degli arbitri e nell'elenco dei periti su domanda corredata da curriculum e da adeguata documentazione.

8. L'appartenenza all'albo degli arbitri e all'elenco dei consulenti ha durata triennale, e può essere nuovamente conseguita decorsi due anni dalla scadenza del biennio; durante il periodo di appartenenza all'albo gli arbitri non possono svolgere l'incarico di arbitro di parte in altri giudizi arbitrali, e per lo stesso periodo non possono espletare incarichi professionali in favore delle parti dei giudizi arbitrali da essi decisi.

9. In aggiunta ai casi di incompatibilità previsti dal codice di procedura civile, non possono essere nominati arbitri coloro abbiano compilato il progetto o dato parere su di esso, ovvero diretto, sorvegliato o collaudato i lavori cui si riferiscono le controversie, né coloro che in qualsiasi modo abbiano espresso un giudizio o parere sulle controversie stesse.

10. Il compenso per lo svolgimento dell'incarico arbitrale da parte di tutti i componenti del collegio è determinato dal Consiglio Arbitrale secondo parametri fissati in via generale tenendo conto del valore delle controversie e della complessità delle questioni. (seguivano alcune parole non ammesse al “Visto” della Corte dei conti)

11. Gli importi dei corrispettivi dovuti alla Camera Arbitrale per la decisione delle controversie sono versati all'entrata del bilancio dello Stato per essere riassegnati ai sensi dell'articolo 4, comma 10 quinquies della Legge con decreto del Ministro del Tesoro, del Bilancio e della Programmazione economica all'unità previsionale di base della Presidenza del Consiglio dei Ministri relativa al funzionamento dell'Autorità per la vigilanza sui lavori pubblici al fine del pagamento delle spese. (Seguivano alcune parole non ammesse al “Visto” della Corte dei conti) e del compenso agli arbitri.

12. La Camera Arbitrale cura annualmente la rilevazione dei dati emergenti dal contenzioso in materia di lavori pubblici e li trasmette all'Autorità e all'Osservatorio

Art. 156 (DPR 554/99)

Elenco dei documenti amministrativi e contabili

1. I documenti amministrativi contabili per l'accertamento dei lavori e delle somministrazioni in appalto sono:

a) il giornale dei lavori;

b) i libretti di misura delle lavorazioni e delle provviste;

c) le liste settimanali;

d) il registro di contabilità;

e) il sommario del registro di contabilità;

f) gli stati d'avanzamento dei lavori;

g) i certificati per il pagamento delle rate di acconto;

h) il conto finale e la relativa relazione.

2. I libretti delle misure, il registro di contabilità, gli stati d'avanzamento dei lavori e il conto finale sono firmati dal direttore dei lavori.

3. I libretti delle misure e le liste settimanali sono firmati dall'appaltatore o dal tecnico dell'appaltatore suo rappresentante che ha assistito al rilevamento delle misure. Il registro di contabilità, il conto finale, e le liste settimanali nei casi previsti sono firmati dall'appaltatore.

4. I certificati di pagamento e la relazione sul conto finale sono firmati dal responsabile del procedimento.

Art. 160  (DPR 554/99)

Modalità della misurazione dei lavori

1. La tenuta dei libretti delle misure è affidata al direttore dei lavori, cui spetta eseguire la misurazione e determinare la classificazione delle lavorazioni; può essere, peraltro, da lui attribuita al personale che lo coadiuva, sempre comunque sotto la sua diretta responsabilità. Il direttore dei lavori deve verificare i lavori, e certificarli sui libretti delle misure con la propria firma, e cura che i libretti o i brogliacci siano aggiornati e immediatamente firmati dall'appaltatore o del tecnico dell'appaltatore che ha assistito al rilevamento delle misure.

2. L'appaltatore è invitato ad intervenire alle misure. Egli può richiedere all'ufficio di procedervi e deve firmare subito dopo il direttore dei lavori. Se l'appaltatore rifiuta di presenziare alle misure o di firmare i libretti delle misure o i brogliacci, il direttore dei lavori procede alle misure in presenza di due testimoni, i quali devono firmare i libretti o brogliacci suddetti. I disegni, quando siano di grandi dimensioni, possono essere compilati in sede separata. Tali disegni, devono essere firmati dall'appaltatore o dal tecnico dell'appaltatore che ha assistito al rilevamento delle misure o sono considerati come allegati ai documenti nei quali sono richiamati e portano la data e il numero della pagina del libretto del quale si intendono parte. Si possono tenere distinti libretti per categorie diverse lavorazioni lavoro o per opere d'arte di speciale importanza.

Art. 158  (DPR 554/99)

Libretti di misura dei lavori e delle provviste

 1. Il libretto delle misure contiene la misura e la classificazione delle lavorazioni e delle provviste, ed in particolare:

a) il genere di lavorazione o provvista, classificata secondo la denominazione di contratto;

b) la parte di lavorazione eseguita ed il posto;

c) le figure quotate delle lavorazioni eseguite, quando ne sia il caso; trattandosi di lavorazioni che modificano lo stato preesistente delle cose devono allegarsi i profili e i piani quotati raffiguranti lo stato delle cose prima e dopo delle lavorazioni;

d) le altre memorie esplicative, al fine di dimostrare chiaramente ed esattamente, nelle sue varie parti, la forma ed il modo di esecuzione.

2. Qualora le quantità delle lavorazioni o delle provviste debbano desumersi dalla applicazione di medie, sono specificati nel libretto, oltre ai risultati, i punti ed oggetti sui quali sono stati fatti saggi, scandagli e misure e gli elementi ed il processo sui quali sono state calcolate le medie seguendo i metodi della geometria.

3. Nel caso di utilizzo di programmi di contabilità computerizzata, la compilazione dei libretti delle misure viene effettuata attraverso la registrazione delle misure rilevate direttamente in cantiere dal personale incaricato, in apposito documento ed in contraddittorio con l'appaltatore. Nei casi in cui è consentita l'utilizzazione di programmi per la contabilità computerizzata, la compilazione dei libretti delle misure deve essere effettuata sulla base dei rilevati nel brogliaccio, anche se non espressamente richiamato.

Art. 163 (DPR 554/99)

 Forma del registro di contabilità

 1. Le annotazioni delle lavorazioni e delle somministrazioni sono trascritte dai libretti delle misure in apposito registro le cui pagine devono essere preventivamente numerate e firmate dal responsabile del procedimento e dall'appaltatore.

2. L'iscrizione delle partite è fatta in ordine cronologico. Il responsabile del procedimento, su proposta del direttore dei lavori, può prescrivere in casi speciali che il registro sia diviso per articoli, o per serie di lavorazioni, purché le iscrizioni rispettino in ciascun foglio l'ordine cronologico. Il registro è tenuto dal direttore dei lavori o, sotto la sua responsabilità, dal personale da lui designato.

3. I lavori di edifici e di altre opere d'arte di grande importanza possono avere uno speciale registro separato.

Art. 165 (DPR 554/99)

 Eccezioni e riserve dell'appaltatore sul registro di contabilità

 1. Il registro di contabilità è firmato dall'appaltatore, con o senza riserve, nel giorno in cui gli viene presentato.

    2. Nel caso in cui l'appaltatore non firmi il registro, è invitato a farlo entro il termine perentorio di quindici giorni e, qualora persista nell'astensione o nel rifiuto, se ne fa espressa menzione nel registro.

    3. Se l'appaltatore ha firmato con riserva, egli deve a pena di decadenza, nel termine di quindici giorni, esplicare le sue riserve, scrivendo e firmando nel registro le corrispondenti domande di indennità e indicando con precisione le cifre di compenso cui crede aver diritto, e le ragioni di ciascuna domanda.

    4. Il direttore dei lavori, nei successivi quindici giorni, espone nel registro le sue motivate deduzioni. Se il direttore dei lavori omette di motivare in modo esauriente le proprie deduzioni e non consente alla stazione appaltante la percezione delle ragioni ostative al riconoscimento delle pretese dell'appaltatore, incorre in responsabilità per le somme che, per tale negligenza, l'amministrazione dovesse essere tenuta a sborsare.

5. Nel caso in cui l'appaltatore non ha firmato il registro nel termine di cui al comma 2, oppure lo ha fatto con riserva, ma senza esplicare le sue riserve nel modo e nel termine sopraindicati, i fatti registrati si intendono definitivamente accertati, e l'appaltatore decade dal diritto di far valere in qualunque termine e modo le riserve o le domande che ad essi si riferiscono.

6. Ove per qualsiasi legittimo impedimento non sia possibile una precisa e completa contabilizzazione, il direttore dei lavori può registrare in partita provvisoria sui libretti, e di conseguenza sugli ulteriori documenti contabili, quantità dedotte da misurazioni sommarie. In tal caso l'onere dell'immediata riserva diventa operante quando in sede di contabilizzazione definitiva delle categorie di lavorazioni interessate vengono portate in detrazione le partite provvisorie

Art. 172  (DPR 554/99)

Certificato di ultimazione dei lavori

1. In esito a formale comunicazione dell'appaltatore di intervenuta ultimazione dei lavori, il direttore dei lavori effettua i necessari accertamenti in contraddittorio con l'appaltatore e rilascia, senza ritardo alcuno, il certificato attestante l'avvenuta ultimazione in doppio esemplare, seguendo le stesse disposizioni previste per il verbale di consegna.

2. Il certificato di ultimazione può prevedere l'assegnazione di un termine perentorio, non superiore a sessanta giorni, per il completamento di lavorazioni di piccola entità, accertate da parte del direttore dei lavori come del tutto marginali e non incidenti sull'uso e sulla funzionalità dei lavori. Il mancato rispetto di questo termine comporta l'inefficacia del certificato di ultimazione e la necessità di redazione di nuovo certificato che accerti l'avvenuto completamente delle lavorazioni sopraindicate.

Art. 173  (DPR 554/99)

Conto finale dei lavori

1. Il direttore dei lavori compila il conto finale entro il termine stabilito nel capitolato speciale e con le stesse modalità previste per lo stato di avanzamento dei lavori, e provvede a trasmetterlo al responsabile del procedimento.

2. Il direttore dei lavori accompagna il conto finale con una relazione, in cui sono indicate le vicende alle quali l'esecuzione del lavoro è stata soggetta, allegando la relativa documentazione, e segnatamente:

a) i verbali di consegna dei lavori;

b) gli atti di consegna e riconsegna di mezzi d'opera, aree o cave di prestito concessi in uso all'impresa;

c) le eventuali perizie suppletive e di variante, con gli estremi della intervenuta approvazione;

d) gli eventuali nuovi prezzi ed i relativi verbali di concordamento o atti aggiuntivi, con gli estremi di approvazione e di registrazione;

e) gli ordini di servizio impartiti;

f) la sintesi dell'andamento e dello sviluppo dei lavori con l'indicazione delle eventuali riserve e la menzione degli eventuali accordi bonari intervenuti;

g) i verbali di sospensione e ripresa dei lavori, il certificato di ultimazione con la indicazione dei ritardi e delle relative cause;

h) gli eventuali sinistri o danni a persone animali o cose con indicazione delle presumibile cause e delle relative conseguenze;

i) i processi verbali di accertamento di fatti o di esperimento di prove;

l) le richieste di proroga e le relative determinazioni della stazione appaltante;

m) gli atti contabili (libretti delle misure, registro di contabilità, sommario del registro di contabilità);

n) tutto ciò che può interessare la storia cronologica della esecuzione, aggiungendo tutte quelle notizie tecniche ed economiche che possono agevolare il collaudo.

Art. 175 (DPR 554/99)

 Relazione del responsabile del procedimento sul conto finale

1. Firmato dall'appaltatore il conto finale, o scaduto il termine di cui all'articolo 174, il responsabile del procedimento redige una propria relazione finale riservata con i seguenti documenti:

a) contratto di appalto, atti addizionali ed elenchi di nuovi prezzi, con le copie dei relativi decreti di approvazione;

b) registro di contabilità, corredato dal relativo sommario;

c) processi verbali di consegna, sospensioni, riprese, proroghe e ultimazione dei lavori;

d) relazione del direttore coi documenti di cui all'articolo 173, comma 2;

e) domande dell'appaltatore.

2. Nella relazione finale riservata, il responsabile del procedimento esprime parere motivato sulla fondatezza delle domande dell'appaltatore per le quali non sia intervenuto l'accordo bonario di cui all'articolo 149.

Art. 195  (DPR 554/99)

Relazioni

1. L'organo di collaudo redige un'apposita relazione in cui raffronta i dati di fatto risultanti dal processo verbale di visita con i dati di progetto e delle varianti approvate e dei documenti contabili e formula le proprie considerazioni sul modo con cui l'impresa ha osservato le prescrizioni contrattuali e le disposizioni impartite dal direttore dei lavori In tale relazione l'organo di collaudo espone in forma particolareggiata sulla scorta dei pareri del responsabile del procedimento:

a) se il lavoro sia o no collaudabile;

b) a quali condizioni e restrizioni si possa collaudare;

c) i provvedimenti da prendere qualora non sia collaudabile;

d) le modificazioni da introdursi nel conto finale;

e) il credito liquido dell'appaltatore.

2. In relazione separata e riservata il collaudatore espone il proprio parere sulle domande dell'impresa e sulle eventuali penali sulle quali non è già intervenuta una risoluzione definitiva.

3. Ai fini di quanto prescritto dalla normativa vigente in materia di qualificazione il collaudatore valuta, tenuto conto delle modalità di conduzione dei lavori e delle domande e riserve dell'impresa, se a suo parere l'impresa è da reputarsi negligente o in malafede.

Art. 199 (DPR 554/99)

Certificato di collaudo

 1. Ultimate le operazioni di cui agli articoli precedenti, l'organo di collaudo, qualora ritenga collaudabile il lavoro, emette il certificato di collaudo che deve contenere:

a) l'indicazione dei dati tecnici ed amministrativi relativi al lavoro;

b) i verbali di visite con l'indicazione di tutte le verifiche effettuate;

c) il certificato di collaudo.

2. Nel certificato l'organo di collaudo:

a) riassume per sommi capi il costo del lavoro indicando partitamente le modificazioni, le aggiunte, le deduzioni al conto finale;

b) determina la somma da porsi a carico dell'appaltatore per danni da rifondere alla stazione appaltante per maggiori spese dipendenti dalla esecuzione d'ufficio, o per altro titolo; la somma da rimborsare alla stessa stazione appaltante per le spese di assistenza, oltre il termine convenuto per il compimento dei lavori;

c) dichiara, salve le rettifiche che può apportare l'ufficio tecnico di revisione, il conto liquido dell'appaltatore e la collaudabilità dell'opera o del lavoro e sotto quali condizioni.

3. Il certificato di collaudo, redatto secondo le modalità sopra specificate, ha carattere provvisorio ed assume carattere definitivo decorsi due anni dalla data della relativa emissione ovvero dal termine stabilito nel capitolato speciale per detta emissione. Decorsi i due anni, il collaudo si intende approvato ancorché l'atto formale di approvazione non sia intervenuto entro due mesi dalla scadenza del suddetto termine. Nell'arco di tale periodo l'appaltatore è tenuto alla garanzia per le difformità e i vizi dell'opera, indipendentemente dalla intervenuta liquidazione del saldo.

Art. 200 (DPR 554/99)

Verbali di accertamento ai fini della presa in consegna anticipata

1. Qualora la stazione appaltante abbia necessità di occupare od utilizzare l'opera o il lavoro realizzato ovvero parte dell'opera o del lavoro realizzato prima che intervenga il collaudo provvisorio e tale eventualità sia stata prevista in contratto, può procedere alla presa in consegna anticipata a condizioni che:

a) sia stato eseguito con esito favorevole il collaudo statico;

b) sia stato tempestivamente richiesto, a cura del responsabile del procedimento, il certificato di abitabilità o il certificato di agibilità di impianti od opere a rete;

c) siano stati eseguiti i necessari allacciamenti idrici, elettrici e fognari alle reti dei pubblici servizi;

d) siano state eseguite le prove previste dal capitolato speciale d'appalto;

e) sia stato redatto apposito stato di consistenza dettagliato, da allegare al verbale di consegna del lavoro.

2. A richiesta della stazione appaltante interessata, l'organo di collaudo procede a verificare l'esistenza delle condizioni sopra specificate nonché ad effettuare le necessarie constatazioni per accertare che l'occupazione e l'uso dell'opera o lavoro sia possibile nei limiti di sicurezza e senza inconvenienti nei riguardi della stazione appaltante e senza ledere i patti contrattuali; redige pertanto un verbale, sottoscritto anche dal direttore dei lavori e dal responsabile del procedimento, nel quale riferisce sulle constatazioni fatte e sulle conclusioni cui perviene.

3. La presa in consegna anticipata non incide sul giudizio definitivo sul lavoro e su tutte le questioni che possano sorgere al riguardo, e sulle eventuali e conseguenti responsabilità dell'appaltatore.

Art. 201 (DPR 554/99)

 Obblighi per determinati risultati

 1. Il collaudo può avere luogo anche nel caso in cui l'appaltatore abbia assunto l'obbligazione di ottenere determinati risultati ad esecuzione dei lavori ultimati. In tali casi il collaudatore, quando non è diversamente stabilito nei capitolati speciali d'appalto, nel rilasciare il certificato, vi iscrive le clausole quali l'appaltatore rimane vincolato fino all'accertamento dei risultati medesimi, da comprovarsi con apposito certificato del responsabile del procedimento, e propone le somme da trattenersi o le garanzie da prestare nelle more dell'accertamento.

Art. 202 (DPR 554/99)

Lavori non collaudabili

 1. Nel caso in cui l'organo di collaudo ritiene i lavori non collaudabili, ne informa la stazione appaltante trasmettendo, tramite il responsabile del procedimento, per le ulteriori sue determinazioni, il processo verbale, nonché le relazioni con le proposte dei provvedimenti di cui all'articolo 195.

Art. 203 (DPR 554/99)

 Domande dell'appaltatore al certificato di collaudo

 1. Il certificato di collaudo viene trasmesso per la sua accettazione all'appaltatore, il quale deve firmarlo nel termine di venti giorni. All'atto della firma egli può aggiungere le domande che ritiene opportune, rispetto alle operazioni di collaudo.

2. Tali domande devono essere formulate e giustificate nel modo prescritto dal regolamento con riferimento alle riserve e con le conseguenze previste.

3. L'organo di collaudo riferisce al responsabile del procedimento sulle singole osservazioni fatte dall'appaltatore al certificato di collaudo, formulando le proprie considerazioni ed indica le nuove visite che ritiene opportuno di eseguire.

Art. 204  (DPR 554/99)

Ulteriori provvedimenti amministrativi

1. Condotte a termine le operazioni connesse allo svolgimento del mandato ricevuto, l'organo di collaudo trasmette al responsabile del procedimento, i documenti ricevuti e quelli contabili, unendovi:

a) il processo verbale di visita;

b) le proprie relazioni;

c) il certificato di collaudo;

d) il certificato dal responsabile del procedimento per le correzioni ordinate dall'organo di collaudo;

e) la relazione sulle osservazioni dell'appaltatore al certificato di collaudo.

2. L'organo di collaudo restituisce al responsabile del procedimento tutti i documenti acquisiti.

3. La stazione appaltante preso in esame l'operato e le deduzioni dell'organo di collaudo e richiesto, quando ne sia il caso in relazione all'ammontare o alla specificità dell'intervento, i pareri ritenuti necessari all'esame, effettua la revisione contabile degli atti e delibera entro sessanta giorni sull'ammissibilità del certificato di collaudo, sulle domande dell'appaltatore e sui risultati degli avvisi ai creditori. Le deliberazioni della stazione appaltante sono notificate all'appaltatore.

Cap .Gen D.M 145/200.

Art. 9 (Cap .Gen D.M 145/200).

Riconoscimenti a favore dell'appaltatore in caso di ritardata consegna dei lavori

 1. Nel caso di accoglimento dell'istanza di recesso dell'appaltatore dal contratto per ritardo nella consegna dei lavori attribuibile a fatto o colpa della stazione appaltante ai sensi dell'articolo 129, commi 8 e 9, del regolamento, l'appaltatore ha diritto al rimborso delle spese contrattuali ai sensi dell'articolo 112 del regolamento, nonchè delle altre spese effettivamente sostenute e documentate in misura comunque non superiore alle seguenti percentuali, calcolate sull'importo netto dell'appalto: 1,00 per cento per la parte dell'importo fino a 500 milioni; 0,50 per cento per la eccedenza fino a 3000 milioni, 0,20 per cento per la parte eccedente i 3000 milioni. Nel caso di appalto integrato, l'appaltatore ha altresì diritto al rimborso delle spese del progetto esecutivo nell'importo quantificato nei documenti di gara e depurato del ribasso offerto; con il pagamento la proprietà del progetto è acquisita in capo alla stazione appaltante.

2. Ove l'istanza dell'impresa non sia accolta e si proceda tardivamente alla consegna, l'appaltatore ha diritto al risarcimento dei danni dipendenti dal ritardo, pari all'interesse legale calcolato sull'importo corrispondente alla produzione media giornaliera prevista dal programma di esecuzione dei lavori nel periodo di ritardo, calcolato dal giorno di notifica dell'istanza di recesso fino alla data di effettiva consegna dei lavori.

3. Oltre alle somme espressamente previste nei commi 1 e 2 nessun altro compenso o indennizzo spetta all'appaltatore.

4. La richiesta di pagamento degli importi spettanti a norma del comma 1, debitamente quantificata, deve essere inoltrata a pena di decadenza entro sessanta giorni dalla data di ricevimento della comunicazione di accoglimento dell'istanza di recesso; la richiesta di pagamento degli importi spettanti a norma del comma 2 deve essere formulata a pena di decadenza mediante riserva da iscrivere nel verbale di consegna dei lavori e da confermare, debitamente quantificata, nel registro di contabilità con le modalità di cui all'articolo 165 del regolamento.

Art. 24 (Cap .Gen D.M 145/200).

Sospensione e ripresa dei lavori

1. È ammessa la sospensione dei lavori, ordinata dal direttore dei lavori, ai sensi dell'articolo 133, comma 1, del regolamento nei casi di avverse condizioni climatiche, di forza maggiore, o di altre circostanze speciali che impediscono la esecuzione o la realizzazione a regola d'arte dei lavori stessi; tra le circostanze speciali rientrano le situazioni che determinano la necessità di procedere alla redazione di una variante in corso d'opera nei casi previsti dall'articolo 25, comma 1, lettere a), b), b-bis) e c) della legge, queste ultime due qualora dipendano da fatti non prevedibili al momento della conclusione del contratto.

2. La sospensione disposta ai sensi del comma 1 permane per il tempo necessario a far cessare le cause che hanno comportato la interruzione dell'esecuzione dell'appalto. Nel caso di sospensione dovuta alla redazione di perizia di variante, il tempo deve essere adeguato alla complessità ed importanza delle modifiche da introdurre al progetto.

3. L'appaltatore che ritenga cessate le cause che hanno determinato la sospensione temporanea dei lavori ai sensi dei commi 1 e 2, senza che la stazione appaltante abbia disposto la ripresa dei lavori stessi, può diffidare per iscritto il responsabile del procedimento a dare le necessarie disposizioni al direttore dei lavori perchè provveda a quanto necessario alla ripresa. La diffida ai sensi del presente comma è condizione necessaria per poter iscrivere riserva all'atto della ripresa dei lavori, qualora l'appaltatore intenda far valere l'illegittima maggiore durata della sospensione.

4. Nei casi previsti dall'articolo 133, comma 2, del regolamento, il responsabile del procedimento determina il momento in cui sono venute meno le ragioni di pubblico interesse o di necessità che lo hanno indotto a sospendere i lavori. Qualora la sospensione, o le sospensioni se più di una, durino per un periodo di tempo superiore ad un quarto della durata complessiva prevista per l'esecuzione dei lavori stessi, o comunque quando superino sei mesi complessivi, l'appaltatore può richiedere lo scioglimento del contratto senza indennità; se la stazione appaltante si oppone allo scioglimento, l'appaltatore ha diritto alla rifusione dei maggiori oneri derivanti dal prolungamento della sospensione oltre i termini suddetti.

5. Salvo quanto previsto dall'ultimo periodo del comma precedente, per la sospensione dei lavori, qualunque sia la causa, non spetta all'appaltatore alcun compenso o indennizzo.

6. In ogni caso, e salvo che la sospensione non sia dovuta a cause attribuibili all'appaltatore, la sua durata non è calcolata nel tempo fissato dal contratto per l'esecuzione dei lavori.

7. Alla sospensione parziale dei lavori ai sensi dell'articolo 133, comma 7, del regolamento, si applicano i commi 1, 2 e 5; essa determina altresì il differimento dei termini contrattuali pari ad un numero di giorni determinato dal prodotto dei giorni di sospensione per il rapporto tra ammontare dei lavori non eseguiti per effetto della sospensione parziale e l'importo totale dei lavori previsto nello stesso periodo secondo il programma dei lavori redatto dall'impresa.

Art. 29  (Cap .Gen D.M 145/200).

 Termini di pagamento degli acconti e del saldo

1. Il termine per l'emissione dei certificati di pagamento relativi agli acconti del corrispettivo di appalto non può superare i quarantacinque giorni a decorrere dalla maturazione di ogni stato di avanzamento dei lavori a norma dell'articolo 168 del regolamento. Il termine per disporre il pagamento degli importi dovuti in base al certificato non può superare i trenta giorni a decorrere dalla data di emissione del certificato stesso.

2. Il termine di pagamento della rata di saldo e di svincolo della garanzia fidejussoria non può superare i novanta giorni dall'emissione del certificato di collaudo provvisorio o del certificato di regolare esecuzione ai sensi dell'articolo 28, comma 9, della legge. Nel caso l'appaltatore non abbia preventivamente presentato garanzia fidejussoria, il termine di novanta giorni decorre dalla presentazione della garanzia stessa.

3. I capitolati speciali e i contratti possono stabilire termini inferiori.

Art. 31 (Cap .Gen D.M 145/200).

 Forma e contenuto delle riserve

 1. L'appaltatore è sempre tenuto ad uniformarsi alle disposizioni del direttore dei lavori, senza poter sospendere o ritardare il regolare sviluppo dei lavori, quale che sia la contestazione o la riserva che egli iscriva negli atti contabili.

2. Le riserve devono essere iscritte a pena di decadenza sul primo atto dell'appalto idoneo a riceverle, successivo all'insorgenza o alla cessazione del fatto che ha determinato il pregiudizio dell'appaltatore. In ogni caso, sempre a pena di decadenza, le riserve devono essere iscritte anche nel registro di contabilità all'atto della firma immediatamente successiva al verificarsi o al cessare del fatto pregiudizievole. Le riserve non espressamente confermate sul conto finale si intendono abbandonate.

3. Le riserve devono essere formulate in modo specifico ed indicare con precisione le ragioni sulle quali esse si fondano. In particolare, le riserve devono contenere a pena di inammissibilità la precisa quantificazione delle somme che l'appaltatore ritiene gli siano dovute; qualora l'esplicazione e la quantificazione non siano possibili al momento della formulazione della riserva, l'appaltatore ha l'onere di provvedervi, sempre a pena di decadenza, entro il termine di quindici giorni fissato dall'articolo 165, comma 3, del regolamento.

4. La quantificazione della riserva è effettuata in via definitiva, senza possibilità di successive integrazioni o incrementi rispetto all'importo iscritto.

Art. 32 (Cap .Gen D.M 145/200).

 Definizione delle riserve al termine dei lavori

 1. Le riserve e le pretese dell'appaltatore, che in ragione del valore o del tempo di insorgenza non sono state oggetto della procedura di accordo bonario ai sensi dell'articolo 31-bis della legge, sono esaminate e valutate dalla stazione appaltante entro novanta giorni dalla trasmissione degli atti di collaudo effettuata ai sensi dell'articolo 204 del regolamento.

2. Qualora siano decorsi i termini previsti dall'articolo 28 della legge senza che la stazione appaltante abbia effettuato il collaudo o senza che sia stato emesso il certificato di regolare esecuzione dei lavori, l'appaltatore può chiedere che siano comunque definite le proprie riserve e richieste notificando apposita istanza. La stazione appaltante deve in tal caso pronunziarsi entro i successivi novanta giorni.

3. Il pagamento delle somme eventualmente riconosciute dalla stazione appaltante deve avvenire entro sessanta giorni decorrenti dalla accettazione da parte dell'appaltatore dell'importo offerto. In caso di ritardato pagamento decorrono gli interessi al tasso legale.

4. Le domande che fanno valere in via ordinaria o arbitrale pretese già oggetto di riserva ai sensi dell'articolo 31 non possono essere proposte per importi maggiori rispetto a quelli quantificati nelle riserve stesse.

Art. 33 (Cap .Gen D.M 145/200).

Tempo del giudizio

1. L'appaltatore che intenda far valere le proprie pretese nel giudizio ordinario o arbitrale deve proporre la domanda entro il termine di decadenza di sessanta giorni, decorrente dal ricevimento della comunicazione di cui all'articolo 149, comma 3, del regolamento, o della determinazione prevista dai commi 1 e 2 dell'articolo 32 del capitolato, oppure dalla scadenza dei termini previsti dagli stessi commi 1 e 2.

2. Salvo diverso accordo delle parti, e qualora la domanda non abbia ad oggetto questioni la cui definizione non è differibile nel tempo, la controversia arbitrale non può svolgersi prima che siano decorsi i termini di cui ai commi 1 e 2 dell'articolo 32.

3. Se nel corso dell'appalto sono state proposte più domande di arbitrato in relazione a diverse procedure di accordo bonario, queste sono decise in un unico giudizio ai sensi del comma 2.

Art. 34 (Cap .Gen D.M 145/200).

 Controversie

1. Se il contratto o gli atti di gara non contengono espressa clausola compromissoria, la competenza a conoscere delle controversie derivanti dal contratto di appalto spetta, ai sensi dell'articolo 20 del codice di procedura civile, al giudice del luogo dove il contratto è stato stipulato.

2. Se le parti intendono deferire ad arbitri le controversie derivanti dal contratto di appalto, nel contratto o nel compromesso è fatto richiamo all'articolo 150 del regolamento ed alle disposizioni del presente articolo.

3. Nell'ipotesi di cui al comma 2, le controversie sono risolte da un collegio arbitrale costituito presso la Camera arbitrale per i lavori pubblici secondo le modalità previste dal regolamento. Il giudizio arbitrale si svolge secondo le regole di procedura contenute nel decreto del Ministro dei lavori pubblici di concerto con il Ministro della giustizia previsto dall'articolo 32 della legge.

Collegamenti particolari

Art. 165 DPR 554/99

1. Il registro di contabilità è firmato dall'appaltatore, con o senza riserve, nel giorno in cui gli viene presentato.

2. Nel caso in cui l'appaltatore non firmi il registro, è invitato a farlo entro il termine perentorio di quindici giorni e, qualora persista nell'astensione o nel rifiuto, se ne fa espressa menzione nel registro.

3. Se l'appaltatore ha firmato con riserva, egli deve a pena di decadenza, nel termine di quindici giorni, esplicare le sue riserve, scrivendo e firmando nel registro le corrispondenti domande di indennità e indicando con precisione le cifre di compenso cui crede aver diritto, e le ragioni di ciascuna domanda.

4. Il direttore dei lavori, nei successivi quindici giorni, espone nel registro le sue motivate deduzioni. Se il direttore dei lavori omette di motivare in modo esauriente le proprie deduzioni e non consente alla stazione appaltante la percezione delle ragioni ostative al riconoscimento delle pretese dell'appaltatore, incorre in responsabilità per le somme che, per tale negligenza, l'amministrazione dovesse essere tenuta a sborsare.

5. Nel caso in cui l'appaltatore non ha firmato il registro nel termine di cui al comma 2, oppure lo ha fatto con riserva, ma senza esplicare le sue riserve nel modo e nel termine sopraindicati, i fatti registrati si intendono definitivamente accertati, e l'appaltatore decade dal diritto di far valere in qualunque termine e modo le riserve o le domande che ad essi si riferiscono.

6. Ove per qualsiasi legittimo impedimento non sia possibile una precisa e completa contabilizzazione, il direttore dei lavori può registrare in partita provvisoria sui libretti, e di conseguenza sugli ulteriori documenti contabili, quantità dedotte da misurazioni sommarie. In tal caso l'onere dell'immediata riserva diventa operante quando in sede di contabilizzazione definitiva delle categorie di lavorazioni interessate vengono portate in detrazione le partite provvisorie

Art.31  D.M. 145/2000

1. L'appaltatore è sempre tenuto ad uniformarsi alle disposizioni del direttore dei lavori, senza poter sospendere o ritardare il regolare sviluppo dei lavori, quale che sia la contestazione o la riserva che egli iscriva negli atti contabili.

2. Le riserve devono essere iscritte a pena di decadenza sul primo atto dell'appalto idoneo a riceverle, successivo all'insorgenza o alla cessazione del fatto che ha determinato il pregiudizio dell'appaltatore. In ogni caso, sempre a pena di decadenza, le riserve devono essere iscritte anche nel registro di contabilità all'atto della firma immediatamente successiva al verificarsi o al cessare del fatto pregiudizievole. Le riserve non espressamente confermate sul conto finale si intendono abbandonate.

3. Le riserve devono essere formulate in modo specifico ed indicare con precisione le ragioni sulle quali esse si fondano. In particolare, le riserve devono contenere a pena di inammissibilità la precisa quantificazione delle somme che l'appaltatore ritiene gli siano dovute; qualora l'esplicazione e la quantificazione non siano possibili al momento della formulazione della riserva, l'appaltatore ha l'onere di provvedervi, sempre a pena di decadenza, entro il termine di quindici giorni fissato dall'articolo 165, comma 3, del regolamento.
4. La quantificazione della riserva è effettuata in via definitiva, senza possibilità di successive integrazioni o incrementi rispetto all'importo iscritto.
